HUB Teziutlán
Modernización del HUB Teziutlán, Puebla: energía en media y baja tensión, respaldo de emergencia, corriente directa, climatización, tierras y obra civil.
Grupo Arcondec ejecutó la modernización del HUB Teziutlán, en Puebla. El proyecto integró la renovación de energía en media y baja tensión, respaldo de emergencia, corriente directa, climatización, sistema de tierras y adecuaciones del inmueble.
El alcance documentado incluye una acometida de 13.2 kV y una planta de emergencia de 80 kW / 100 kVA para sustituir la unidad existente de 40 kW. La distribución contempla tableros I-Line de 600 A para servicio normal y de emergencia, transferencia automática, monitoreo remoto y protección contra transientes.
La planta de corriente directa tiene capacidad de 96 kW y contempla 20 rectificadores de 3 kW, equivalentes a 60 kW instalados. El respaldo corresponde a dos bancos de litio de 800 Ah a 48 VCD. El sistema inversor de 30 kVA contempla seis módulos de 2.5 kVA, con 15 kVA instalados, y 25 salidas de corriente alterna regulada a racks.
La climatización comprende dos equipos tipo paquete de 20 TR cada uno, un minisplit de 3 TR y la reubicación de tres equipos existentes. La intervención también abarca estructura de acero, cerramientos, piso e instalaciones de soporte. Arcondec reporta un periodo de ejecución de cuatro meses y entrega en 2022; las capacidades y cantidades descritas proceden del Anexo C del proyecto.
El reto
La renovación reunió trabajos de energía, respaldo, climatización y obra civil en un sitio en operación. La planeación contempló una planta provisional de 50 kW durante tres semanas para apoyar la sustitución del equipo de emergencia y una conexión nocturna de la nueva acometida. La coordinación debía secuenciar la migración de cargas, la integración de tierras y los trabajos dentro del predio, con el objetivo de proteger la continuidad del servicio.
La solución Arcondec

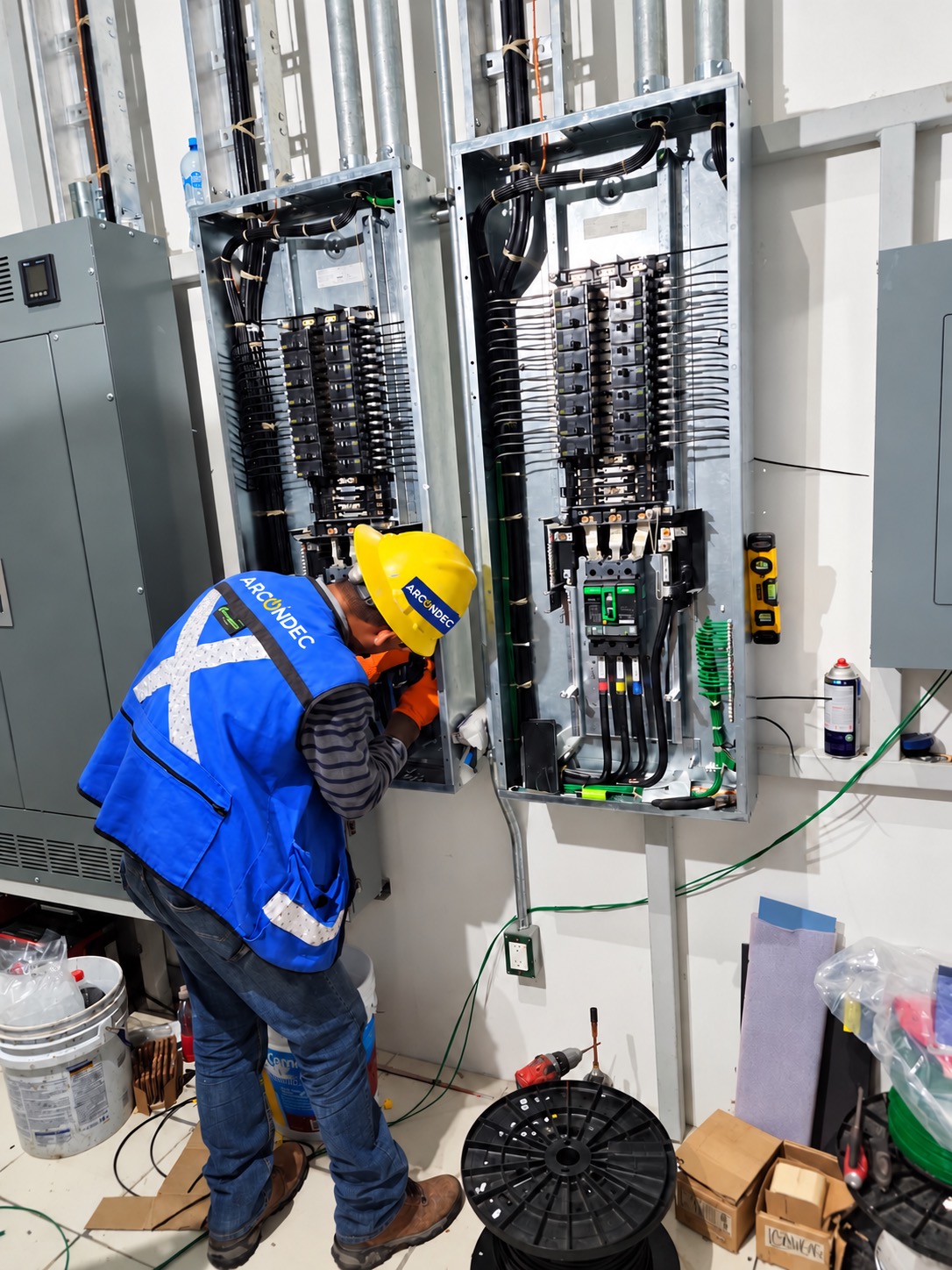

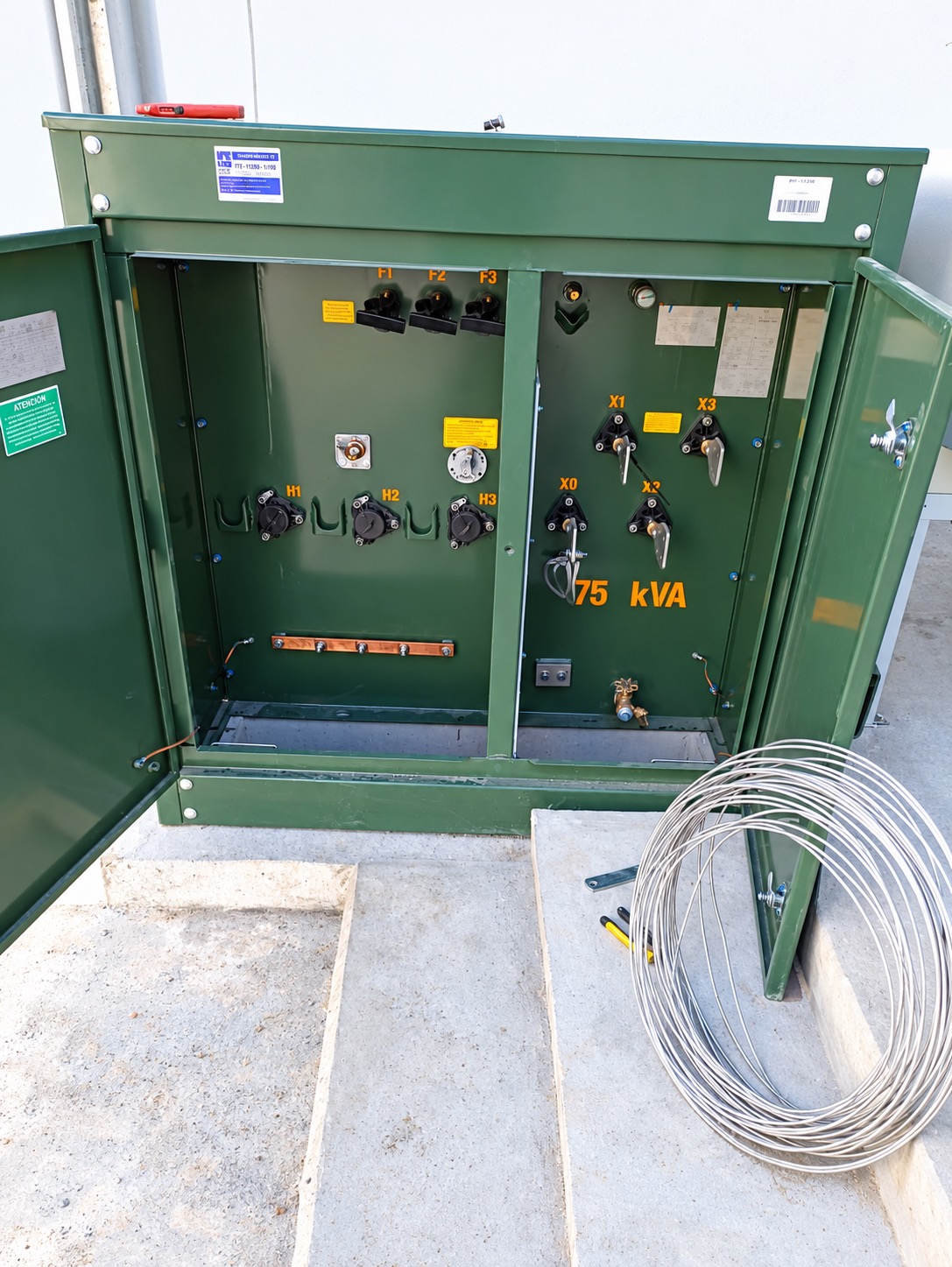

Media tensión y gestoría. Acometida de 13.2 kV, transformación tipo pedestal, cable XLP de 15 kV, ductería PAD, registros, terminales y prueba VLF. El alcance incluye nuevo contrato ante CFE, verificación UVIE y permisos de vía pública.

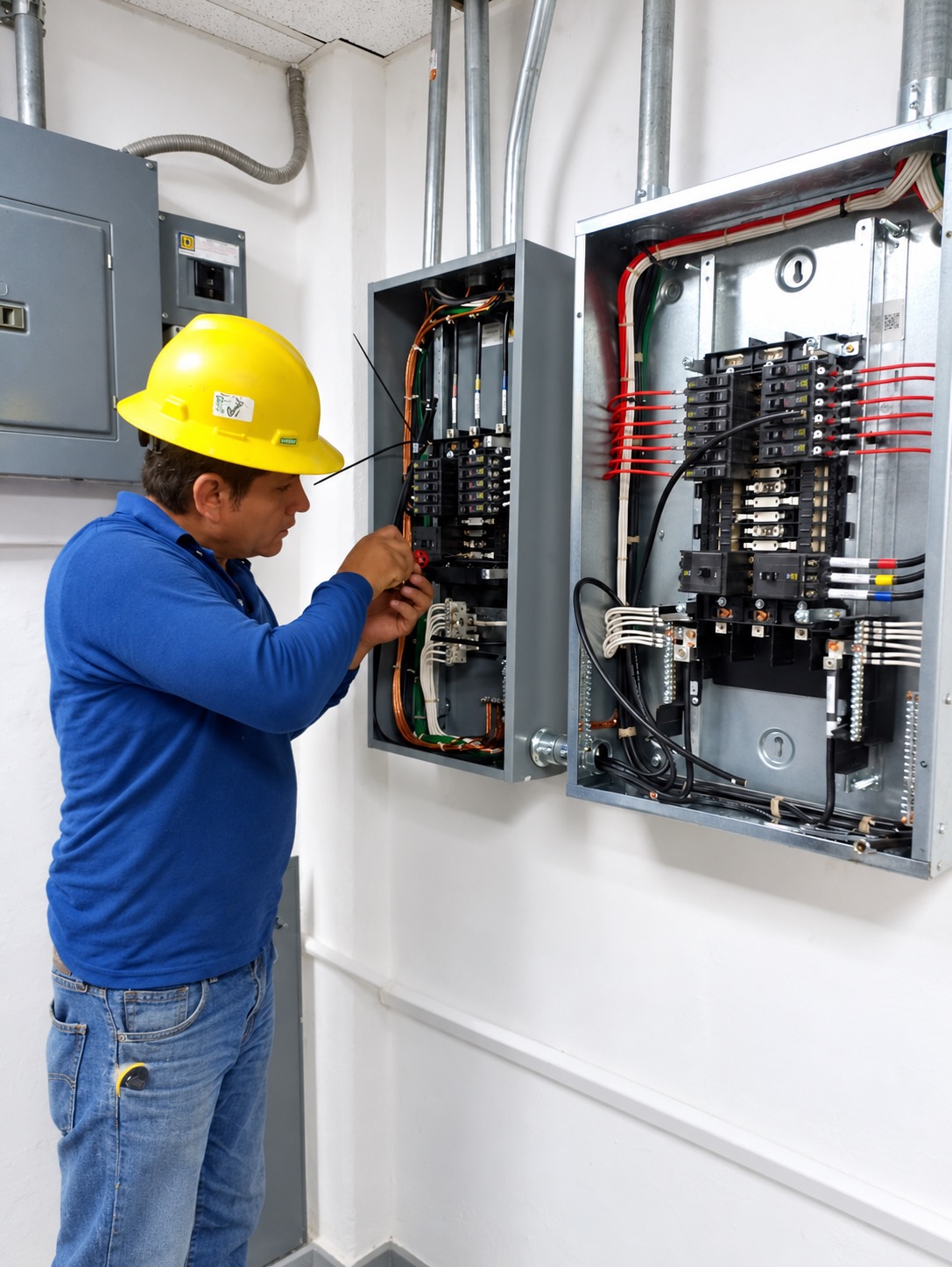

Distribución y emergencia. Tableros normal y de emergencia de 600 A, dos supresores de transientes de 200 kA y planta de 80 kW / 100 kVA con transferencia automática, monitoreo SNMP, tanque de 500 L y caseta acústica.

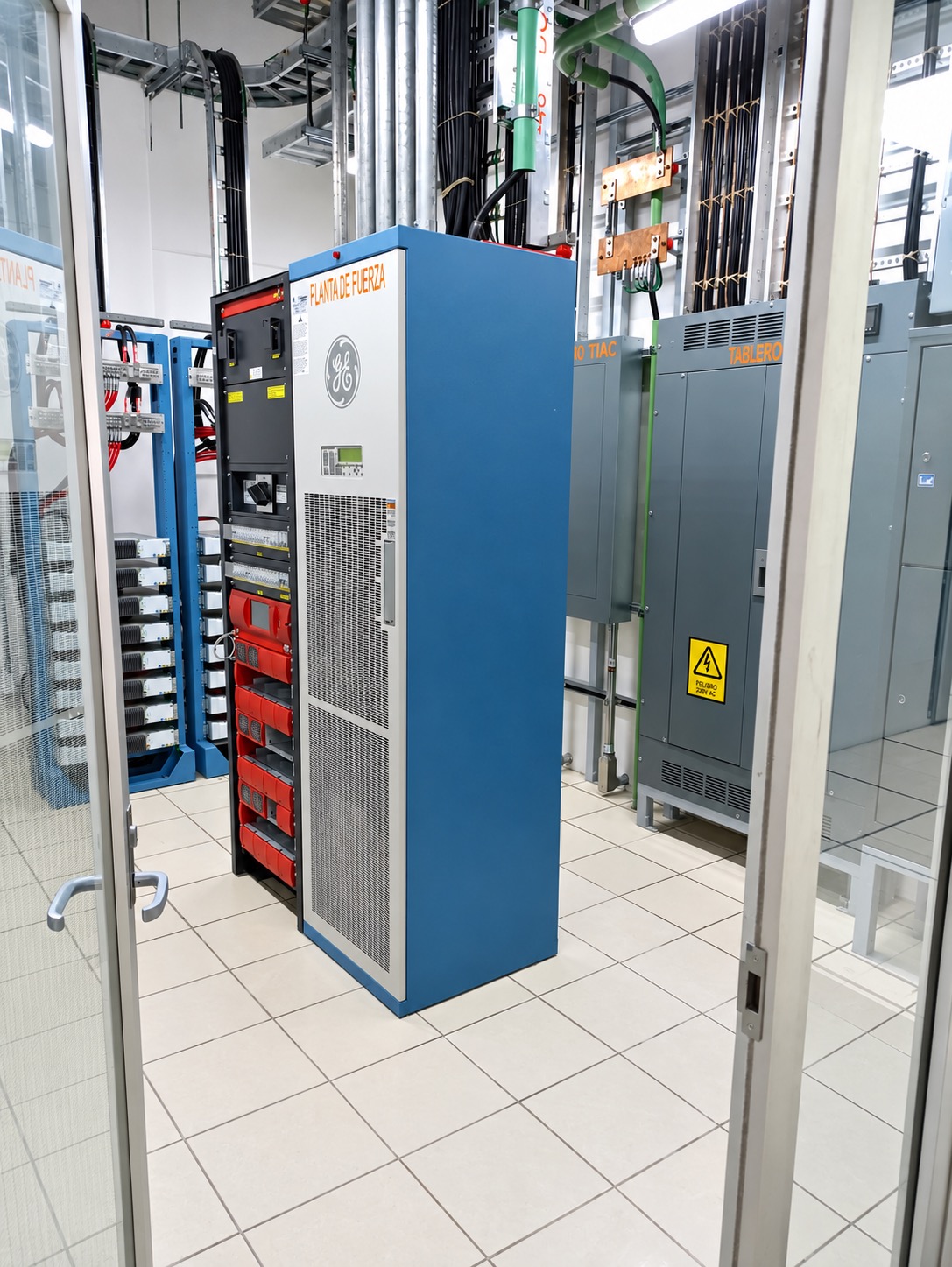

Corriente directa y energía regulada. Planta Eltek de 96 kW con 60 kW de rectificación instalada, BDFB de seis paneles de 400 A, dos bancos de litio de 800 Ah e inversor Alpha de 30 kVA con 15 kVA instalados.
Climatización. Dos equipos tipo paquete de 20 TR, minisplit de 3 TR, ductería aislada, rejillas y reubicación de tres minisplits existentes.

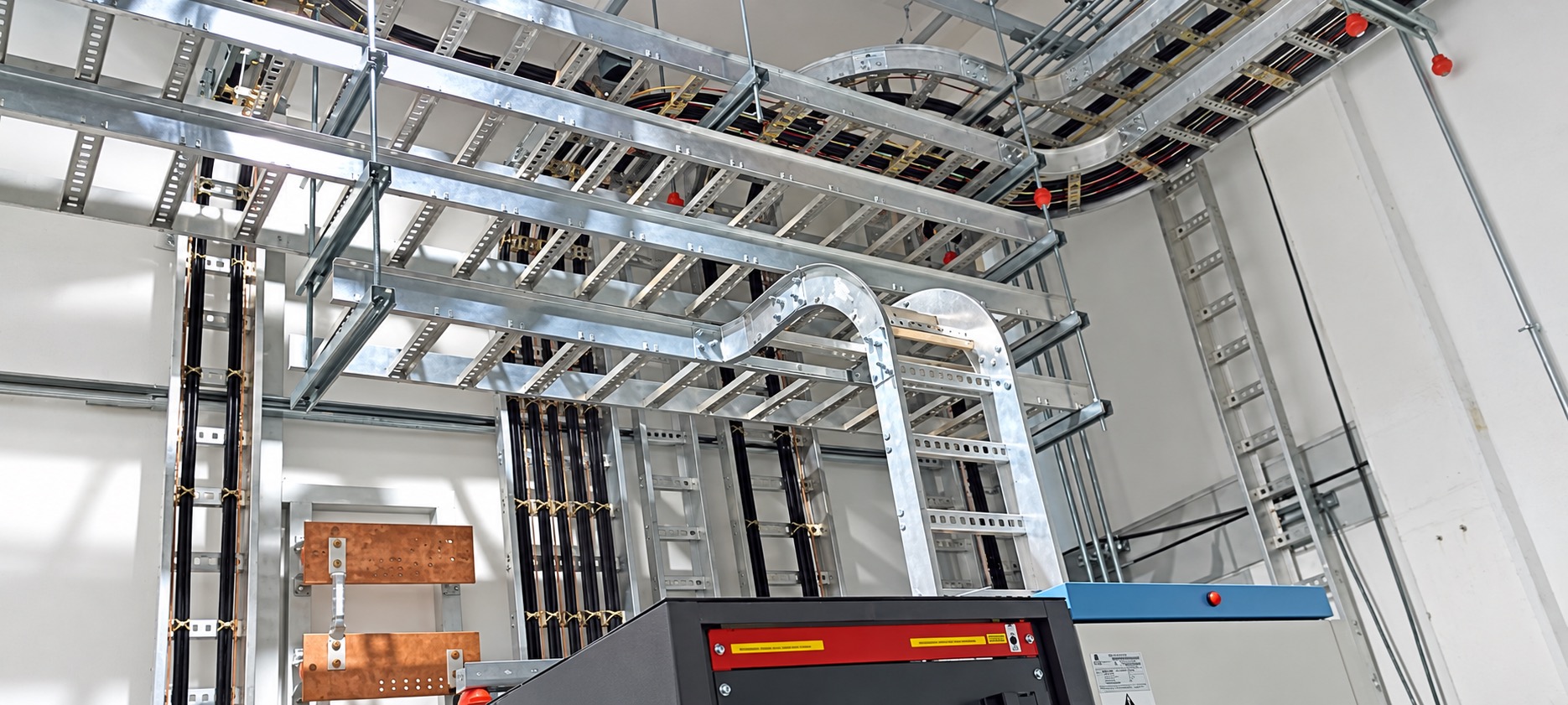

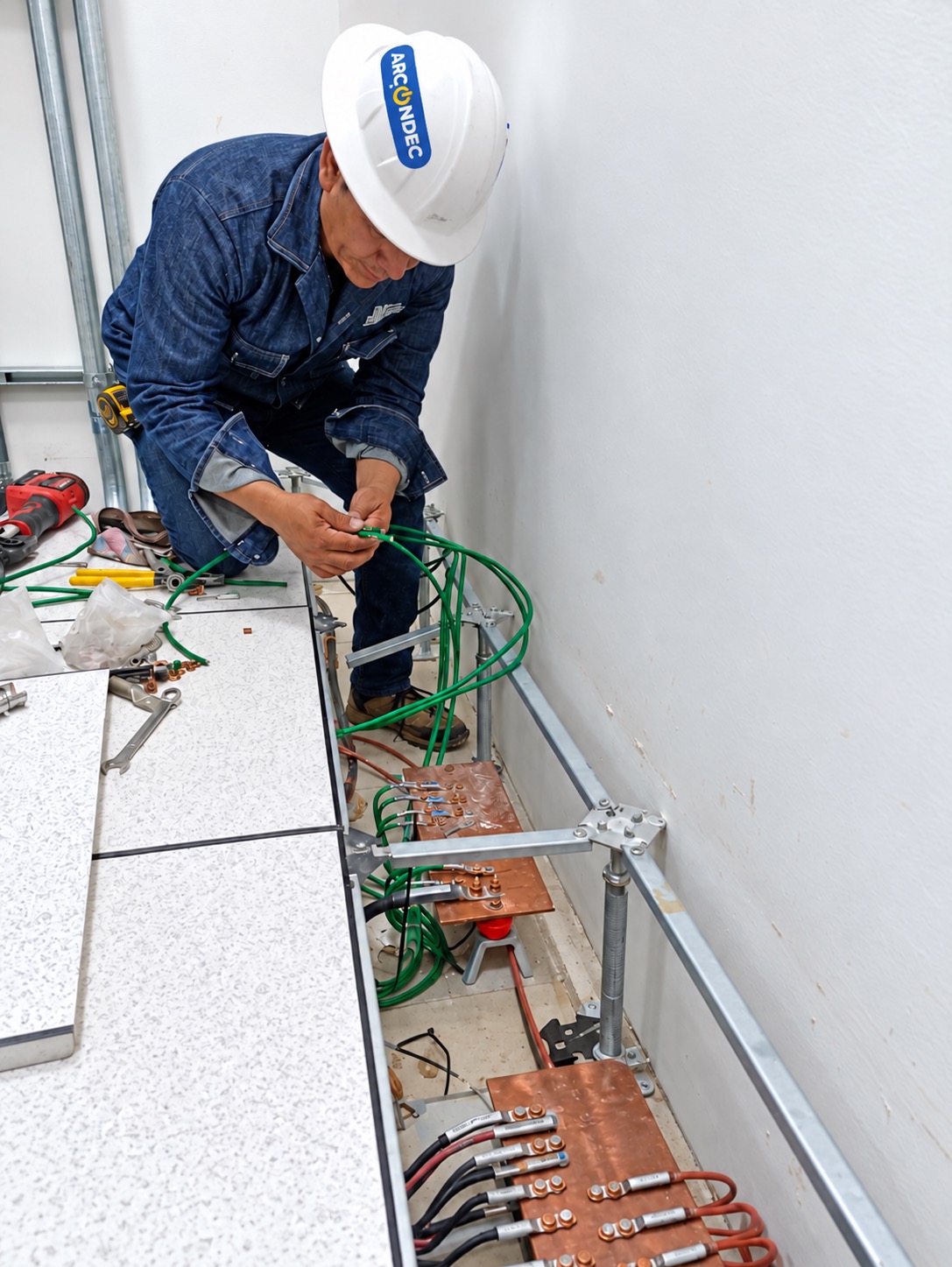

Canalización y tierras. Alimentadores, charola tipo escalerilla y conduit galvanizado. Malla de tierra física y malla aislada para electrónica, con 12 varillas, barras master e interconexión con el sistema existente.

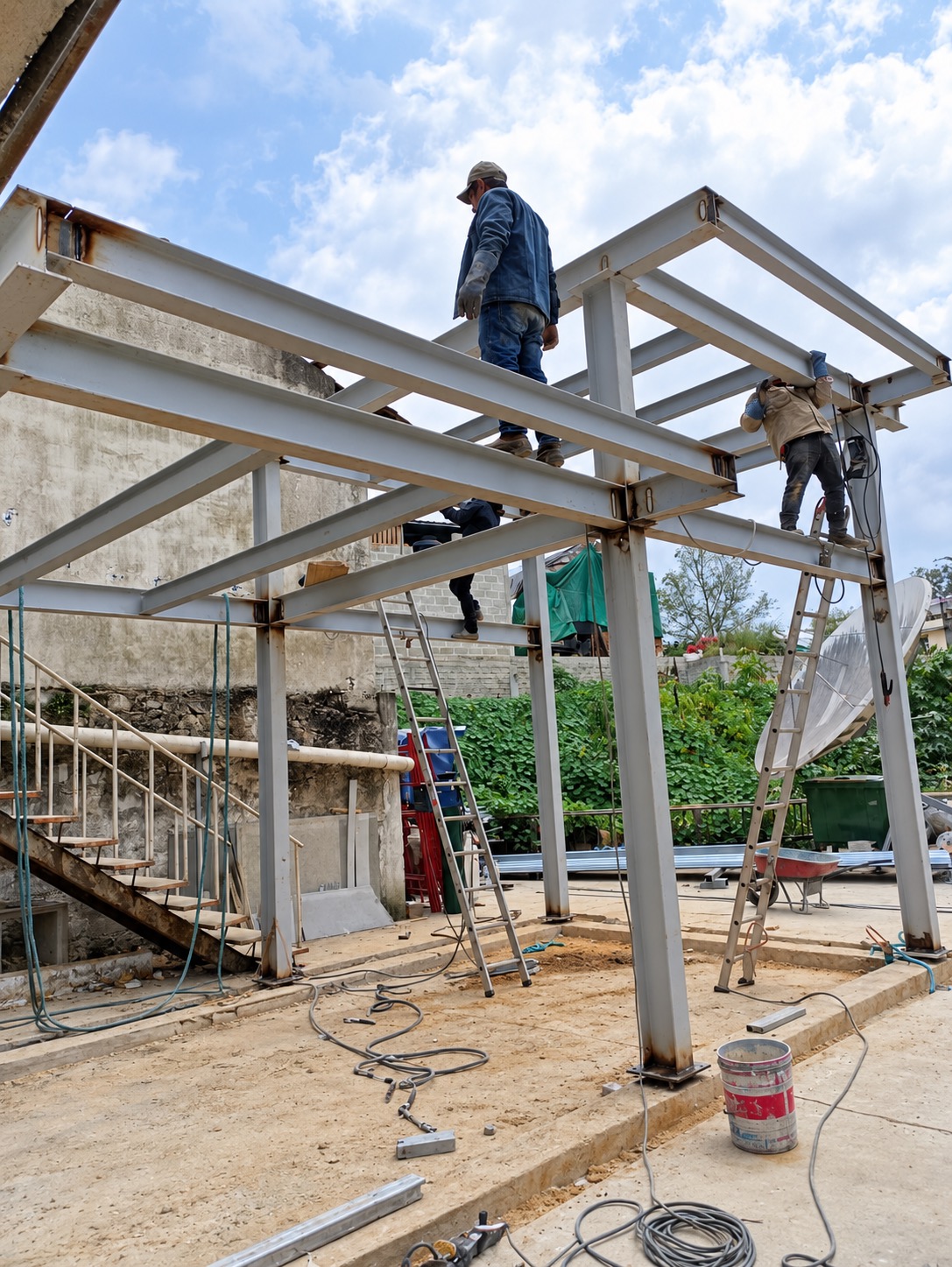

Obra civil e instalaciones. Estructura metálica, multipanel en muros y techumbre, fachada con louver, muros de Durock, cancelería, portón, pintura, señalización, instalación hidráulica y 45 luminarias LED.
